| 7.2 修复裂纹的方法

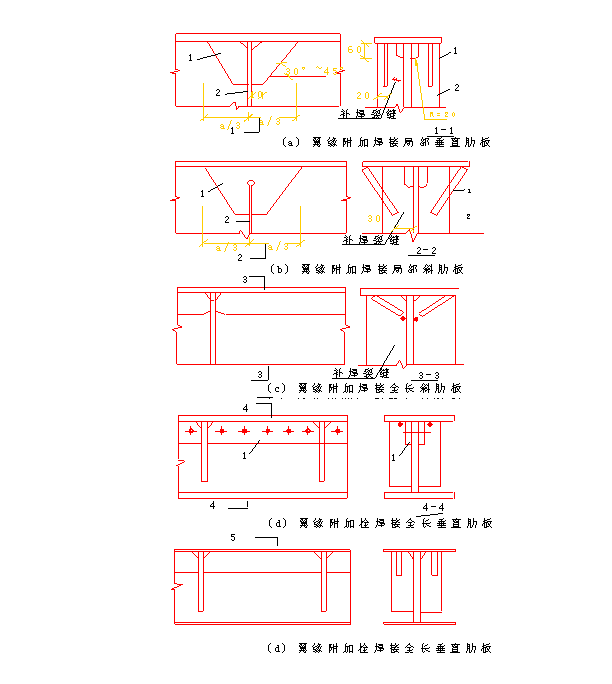

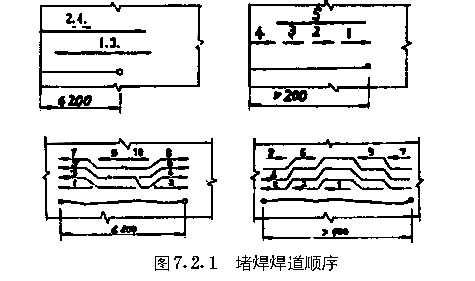

7.2.1.1 清洗裂纹两边80mm以上范围内板面油污至露出洁净的金属面; 7.2.1.2 用碳弧气刨、风铲或砂轮将裂纹边缘加工出坡口,直达纹端的钻孔,坡口的形式应根据板厚和施工条件按现行《气焊、手工电弧焊及气体保护等焊缝坡口的基本型式与尺寸》的要求选用; 7.2.1.3 将裂纹两侧及端部金属预热至100℃~150℃,并在焊接过程中保持此温度; 7.2.1.4 用与钢材相匹配的低氢型焊条或超低氢型焊条施焊; 7.2.1.5 尽可能用小直径焊条以分段分层逆向焊施焊,焊接顺序参见图7.2.1,每一焊道焊完后宜即进行锤击; 7.2.1.6 按设计要求检查焊缝质量; 7.2.1.7 对承受动力荷载的构件,堵焊后其表面应磨光,使之与原构件表面齐平,磨削痕迹线应大体与裂纹切线方向垂直; 7.2.1.8 对重要结构或厚板构件,堵焊后应立即进行退火处理。 7.2.2 对网状、分叉裂纹区和有破裂、过烧或烧穿等缺陷的梁、柱腹板部位,宜采用嵌板修补,修补顺序为: 7.2.2.1 检查确定缺陷的范围; 7.2.2.2 将缺陷部位切除,宜切带圆角的矩形孔,切除部分的尺寸均应比缺陷范围的尺寸大100mm(图7.2.2a); 7.2.2.3 用等厚度同材质的嵌板嵌入切除部位,嵌入板的长宽边缘与切除孔间二个边应留有2~4mm的间隙,并将其边缘加工成对接焊缝要求的坡口形式; 7.2.2.4 嵌板定位后,将孔口四角区域预热至100℃~150℃,并按图7.2.2b所示顺序采用分段分层逆向焊法施焊; 7.2.2.5 检查焊缝质量,打磨焊缝余高,使之与原构件表面齐平。 7.2.3 用附加盖板修补裂纹时,一般宜采用双层盖板,此时裂纹两端仍须钻孔。当盖板用焊接连接时,应设法将加固盖板压紧,其厚度与原板等厚,焊脚尺寸等于板厚,盖板的尺寸和焊接顺序可参照第7.2.2条执行。当用摩擦型高强度螺栓连接时,在裂纹的每侧用双排螺栓,盖板宽度以能布置螺栓为宜,盖板长度每边应超出纹端150mm。 7.2.4 当吊车梁腹板上部出现裂纹时,应检查和先采取必要措施如调整轨道偏心等,再按7.2.1修补裂纹,此外尚应根据裂纹的严重程度和吊车工作制类别分别参照选用图7.24中的加固措施。图7.2.4a |
