附录一 大板建筑的安装工序

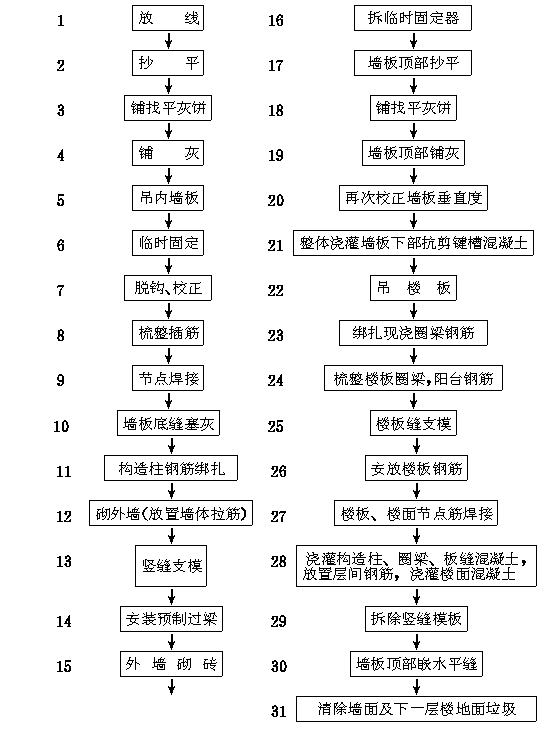

1.大板建筑逐层安装,宜按 下列顺序 进行:

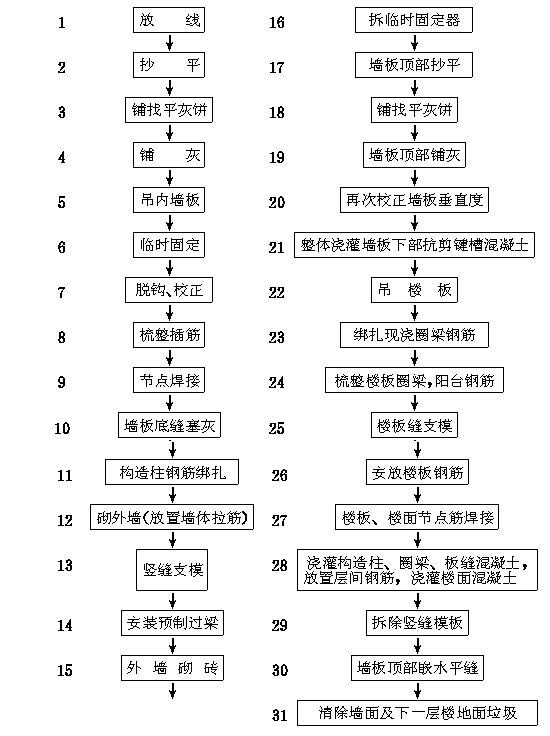

在非采暖区及采用材料防水做法地区的大板建筑也可引用此工艺。但不必进行21、24两道工序。 2.外墙采用砖墙的“内板外砖”体系宜按下列要求进行: (1)采用先安装内墙板后砌砖外墙的 施工顺序 :

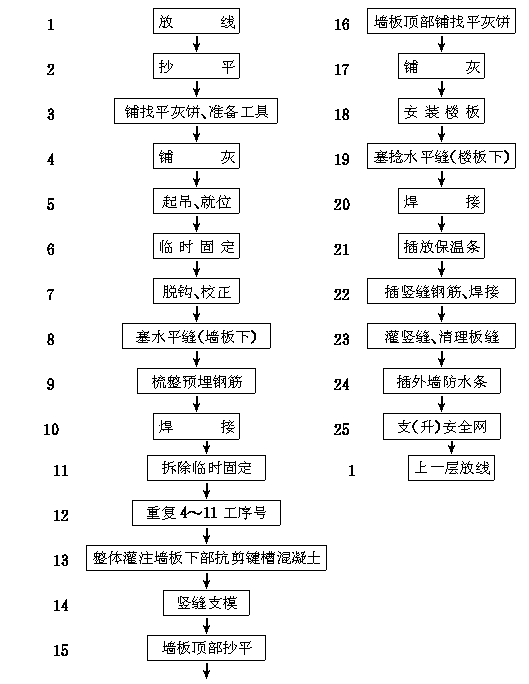

(2)采用先砌砖墙后吊墙板的 施工顺序 :

3.吊装墙板次序宜采用分层吊装,由中间开始,先内墙、后外墙,逐间封闭。封闭吊装顺序可见 附图1.3 。
